שלבי העבודה
העבודה להקמת הרכבת הקלה נחלקת ל-2 שלבים עיקריים:
שלב א' (אינפרא 1)
ביצוע עבודות להעתקת תשתיות, הסדרת המדרכות, סלילה ופיתוח נופי של התוואי.
תחילת עבודות: רבעון 2, 2021
סיום עבודות: רבעון 2, 2023
שלב ב' (אינפרא 2)
ביצוע עבודות הכוללות את בניית התחנות, הכנת התשתיות הרכבתיות, הנחת המסילות וחשמול הרק"ל.
מקטע העבודה ברחוב איינשטיין
- אורך התוואי מדרך נמיר עד רחוב חיים לבנון הוא כ-0.8 ק"מ
- בתוואי קיימת תחנה אחת: מול קניון רמת אביב, בין הרחובות טאגור וברודצקי
עקרונות העבודה
- יישמר מעבר בטיחותי להולכי רגל לאורך כל תקופת העבודות
- התחבורה הציבורית תפעל כסדרה למעט שינויים נקודתיים במיקום התחנות – עד למרחק של 30 מטר ממיקומם הנוכחי
- הגישה לקניון רמת אביב, הכניסות לחניונים, והעסקים בסביבה תתאפשר לאורך כל תקופת העבודות
- לאורך כל תקופת העבודות נתיבי הנסיעה יצומצמו לסירוגין ויישמרו פתוחים לשני הכיוונים
- במידת הצורך, יתקיימו עבודות לילה – התראה תימסר בהתאם
- יבוטלו מרבית החניות בכחול לבן לאורך הרחוב
הסדרי התנועה במקטע
שלב ביצוע 1
ביטול המפרדה, פירוק עמודי תאורה והצבת תאורה זמנית
*משך ביצוע משוער כחודשיים
שלב ביצוע 2
עבודות במדרכה הצפונית - העתקת תשתיות ופיתוח נופי
*משך ביצוע משוער כ-6 חודשים
שלב ביצוע 3
עבודות במדרכה הדרומית - העתקת תשתיות ופיתוח נופי
*משך ביצוע משוער כ-8 חודשים
שלב ביצוע 4
עבודות במפרדה - סיום ביצוע העתקת ושדרוג תשתיות
*משך ביצוע משוער כ-3 חודשים
חתכים טיפוסיים למקטע

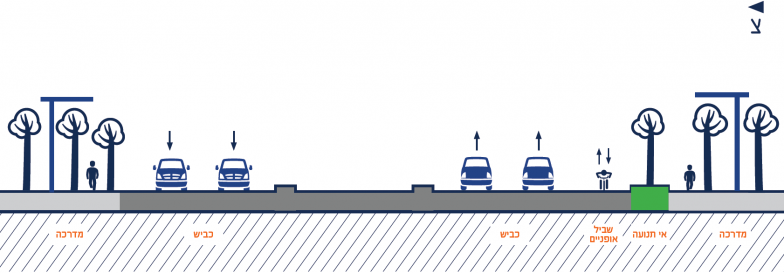

מצב קיים
*הסדרי התנועה כפופים לשינויים
סיום שלב א' (אינפרא 1)
*הסדרי התנועה כפופים לשינויים
מצב הפעלה
*הסדרי התנועה כפופים לשינויים
אתר התארגנות חניון הברושים
חומרים לצפייה והורדה
לצפייה בכנס תושבים מקוון מאוקטובר 2020 לחצו כאן
אנחנו כאן לשירותכם
אנחנו כאן, לאורך כל הדרך, זמינים לענות על כל שאלה ולסייע בפתרון כל בעיה. נדאג ליידע אתכם על העבודות הצפויות באמצעות תפוצת דוא"ל, עלונים בתיבות הדואר, SMS ובאתר. אתם מוזמנים גם לעקוב
אחרינו בפייסבוק ובאינסטגרם.
בנוסף, ניתן להירשם לקבלת עדכונים שוטפים כאן.
נציגת חברת נת"ע זמין בשטח למתן מענה אישי ופתרון לבעיות בכתובת המייל: aviva@ranwolf.co.il
והמוקד הטלפוני שלנו 4575* פעיל 24 שעות, למעט שבתות וחגים
