שדרות לוי אשכול מצומת חולון עד כיכר קוגל
צומת חולון
- רשות מקומית חולון
- תוואי עילי
- קו ירוק
שלבי העבודה
עבודות הקמת הרכבת הקלה מחולקות לשני שלבים:
שלב א' - ביצוע עבודות להעתקת תשתיות, הסדרת המדרכות, סלילה ופיתוח נופי של התוואי.
*משך משוער של כ-30 חודשים
שלב ב' - ביצוע עבודות הכוללות את בניית התחנות, הכנת התשתיות הרכבתיות, הנחת המסילות וחשמול הרק"ל
*משך משוער של כ-36 חודשים
עקרונות העבודה - שלב א'
- יישמר מעבר בטיחותי להולכי רגל לאורך כל תקופת העבודות
- התחבורה הציבורית תפעל כסדרה למעט שינויים נקודתיים במקרה הצורך. הודעות יימסרו בנפרד
- לאורך כל תקופת העבודות תתאפשר הנסיעה בשדרות לוי אשכול, לנוסעים לשני כיווני הנסיעה
- יבוצעו עבודות לילה, בהתאם לתכניות העבודה ודרישות בטיחות.הודעות יימסרו לתושבים

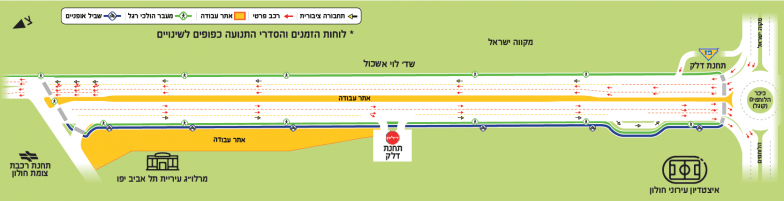

הסדרי תנועה במקטע
הסדר תנועה מקדים: פירוק מפרדה, העתקת מובל
מועד תחילת עבודות משוער: דצמבר 2020
משך שלב משוער כ-7 חודשים
חתך טיפוסי לשלב מקדים
הסדר תנועה שלב 1: ביצוע העתקת תשתיות
חתך טיפוסי לשלב 1
הסדר תנועה שלב 2: ביצוע העתקת תשתיות בשדרה המזרחית
חתך טיפוסי לשלב 2
הסדר תנועה דרך בן צבי - צומת חולון למשך כשלושה חודשים
חתך טיפוסי למצב הפעלה
לצפייה בכנס התושבים המקוון שנערך לחצו כאן.
אנחנו כאן לשירותכם
אנחנו כאן, לאורך כל הדרך, זמינים לענות על כל שאלה ולסייע בפתרון כל בעיה. נדאג ליידע אתכם על העבודות הצפויות באמצעות תפוצת דוא"ל, עלונים בתיבות הדואר, SMS ובאתר. אתם מוזמנים גם לעקוב אחרינו בפייסבוק, באינסטגרם, בלינקדאין ובטיקטוק.
נציג חברת נת"ע זמין בשטח למתן מענה אישי ופתרון לבעיות בכתובת המייל:
והמוקד הטלפוני שלנו 4575* פעיל 24 שעות, 7 ימים בשבוע.
