תחנת ארלוזורוב מערב
אבן גבירול ארלוזורוב
- רשות מקומית תל אביב יפו
- תוואי תת קרקעי
- קו ירוק

תחנת ארלוזורוב היא התחנה הצפונית ביותר מבין ארבע התחנות התת -קרקעיות לאורך תוואי הקו הירוק.
תחנה זו ממוקמת בסמיכות לתחנת אבן גבירול של הקו הסגול, וממוקמת מתחת למתחם סומל ומגדל המאה.
לתחנה יהיו שתי כניסות: הכניסה המזרחית במתחם סומל, במפגש הרחובות אבן גבירול - ארלוזורוב והכניסה המערבית במקום שבו שכן 'סופר יודה' (אבן גבירול 103).
שלבי העבודה
פינוי תשתיות-עבודות העתקה, החלפה ושדרוג של מערכות תשתית כגון קווי מים, ביוב, חשמל תקשורת ועוד
תכנון והנדסת תנועה-תכנון וביצוע הדרגתי של שינויים בהסדרי התנועה, בהתאם לשלבי הבינוי השונים, תוך צמצום ככל האפשר של ההפרעה לתנועה
יציקת קירות-חפירת חללים שאליהם מוכנסות קונסטרוקציות ברזל ועליהן יוצקים בטון, לטובת בניית קירות התחנה
חפירה-חפירה לעומק של חלל התחנה במקביל להתקנת קורות פלדה רוחביות לתמיכה בדפנות
הסדרי תנועה ועבודה
*כל הסדרי התנועה להלן כפופים לשינויים
שלב עבודה 1
העתקת תשתיות
חתך טיפוסי לשלב 1 - אבן גבירול, מקטע ארלוזורוב - ז'בוטינסקי
מועד תחילת עבודות משוער: רבעון 3 שנת 2021
שלב זה צפוי להימשך כחודש.
שלב עבודה 2
חפירת תחנה תת קרקעית
חתך טיפוסי לשלב 2 - אבן גבירול, מקטע ארלוזורוב - ז'בוטינסקי
מועד תחילת עבודות משוער: רבעון 3 שנת 2021
שלב זה צפוי להימשך כ-7 חודשים.

שלב עבודה 3
חפירת תחנה תת קרקעית וכריית המנהרות
חתך טיפוסי לשלב 3 - אבן גבירול, מקטע ארלוזורוב - ז'בוטינסקי
מועד תחילת עבודות משוער: רבעון 4 שנת 2021
משך שלב משוער: כ-11 חודשים.

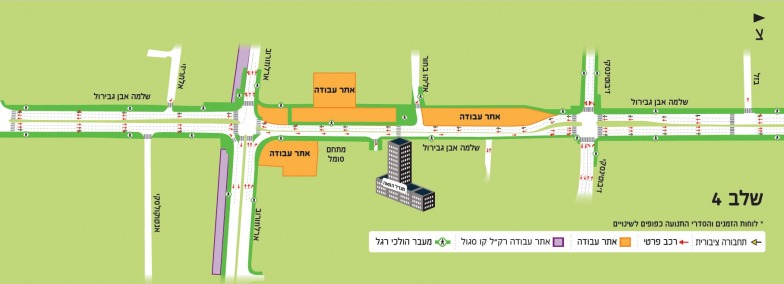

שלב עבודה 4
חפירת תחנה תת קרקעית וכריית המנהרות
מועד תחילת עבודות משוער: רבעון 2 שנת 2022
משך שלב משוער: כ-11 חודשים.
שלב עבודה CP 12
מנהרה מקשרת מס' 12, אבן גבירול מקטע ארלוזורוב - הדסה
מה זה CP:
מנהרה תת קרקעית המקשרת בין שתי מנהרות של הרכבת הקלה לטובת תפעול/מעבר.
העבודות לבניית המנהרה מקשרת, מתבצעות בחלקן לפני תחילת כריית המנהרות הראשיות.
מתבצע הליך של "דיוס קרקע" – הכנסת חומר מסוים לתוך האדמה לטובת שינוי תכונות האדמה.
מועד תחילת עבודות משוער: רבעון 3 שנת 2023
משך שלב משוער: כ-4 חודשים
שלב עבודה 5.1
חפירת תחנה תת-קרקעית והעתקת מובל ניקוז
מועד תחילת עבודות משוער: רבעון 2 שנת 2023
משך שלב משוער: כ-4 חודשים
שלב עבודה 5.2
חפירת תחנה תת-קרקעית וכריית המנהרות
מועד תחילת עבודות משוער: רבעון 4 שנת 2023
משך שלב משוער: כ-12 חודשים
חתך טיפוסי לשלב 5.2 – אבן גבירול, מקטע ארלוזורוב – ז'בוטינסקי
עקרונות תנועה ועבודה
- לאורך כל תקופת העבודות יישמרו המעברים להולכי הרגל והגישות לעסקים
- נתיבי הנסיעה ברח' אבן גבירול וברחובות החוצים אותו יצומצמו אך ישמרו פתוחים לשני הכיוונים לאורך כל תקופת העבודות
- התחבורה הציבורית ברח' אבן גבירול וברחובות החוצים אותו תפעל כסדרה, למעט שינויים נקודתיים במקרה הצורך. מידע אודות שינויים אלו יפורסם לציבור
- שעות וימי עבודה - העבודות מעל פני הקרקע יתבצעו בימי א'-ו', בשעות היום בלבד. במקרה הצורך יבוצעו עבודות לילה, והודעות יימסרו מראש לתושבים
לצפייה בכנס התושבים המקוון שנערך לחצו כאן.
אנחנו כאן לשירותכם
אנחנו כאן, לאורך כל הדרך, זמינים לענות על כל שאלה ולסייע בפתרון כל בעיה. נדאג ליידע אתכם על העבודות הצפויות באמצעות תפוצת דוא"ל, עלונים בתיבות הדואר, SMS ובאתר. אתם מוזמנים גם לעקוב אחרינו בפייסבוק, באינסטגרם, בלינקדאין ובטיקטוק.
נציג חברת נת"ע זמין בשטח למתן מענה אישי ופתרון לבעיות בכתובת המייל: rotem@shiluvimcr.co.il
והמוקד הטלפוני שלנו 4575* פעיל 24 שעות, 7 ימים בשבוע.
