דרך ההגנה מקהילת ניו יורק עד משה דיין
התקווה, גבעתי, דרך משה דיין
- רשות מקומית תל אביב יפו
- תוואי עילי
- קו סגול

הקו הסגול בדרך ההגנה
תצלום אוויר - תוואי הקו בדרך ההגנה
קיצור לוחות הזמנים
אנחנו בחברת נת"ע מבינים את הקשיים הכרוכים בהקמת מערכת להסעת המונים. על מנת למזער ככל הניתן את ההפרעה לציבור, הושקעה מחשבה רבה על אופן הביצוע והוחלט לשנות את סדרי העבודה ולקצר את משך ביצוע העבודות. קיצור הזמנים יתאפשר באמצעות צמצום נתיבי התנועה בתוואי העבודות, לתקופות בנות כ-8-12* חודשים. צמצום הנתיבים ויצירת מקטעים רציפים יאפשר לנו לעבוד בכל שעות היום ולצמצם משמעותית את העבודות בשעות הלילה.
* לוחות הזמנים והסדרי התנועה כפופים לשינויים.
כך יתבצעו העבודות
העבודות בדרך ההגנה יבוצעו בשני שלבים מרכזיים:
- בשלב הראשון - יבוצעו עבודות להעתקת וחידוש תשתיות עירוניות כגון: מים, חשמל, ביוב, ניקוז ותקשורת. בסיום שלב העבודות הראשון, יוסדר רחוב מודרני עם מדרכות חדשות ותאורה.
- בשלב השני - יבוצעו עבודות להתקנת המערכות הרכבתיות - הנחת תשתיות הרכבת, הנחת המסילות ובניית התחנות.
כך יראה הרחוב
חתך דרך ההגנה, מקטע קהילת ניו יורק - אצ"ל, עבודות בצד הדרומי
חתך דרך ההגנה, מקטע קהילת ניו יורק - אצ"ל, עבודות בצד הצפוני
חתך דרך ההגנה, מקטע קהילת ניו יורק - אצ"ל, שלב ההפעלה
הסדרי תנועה ועבודה

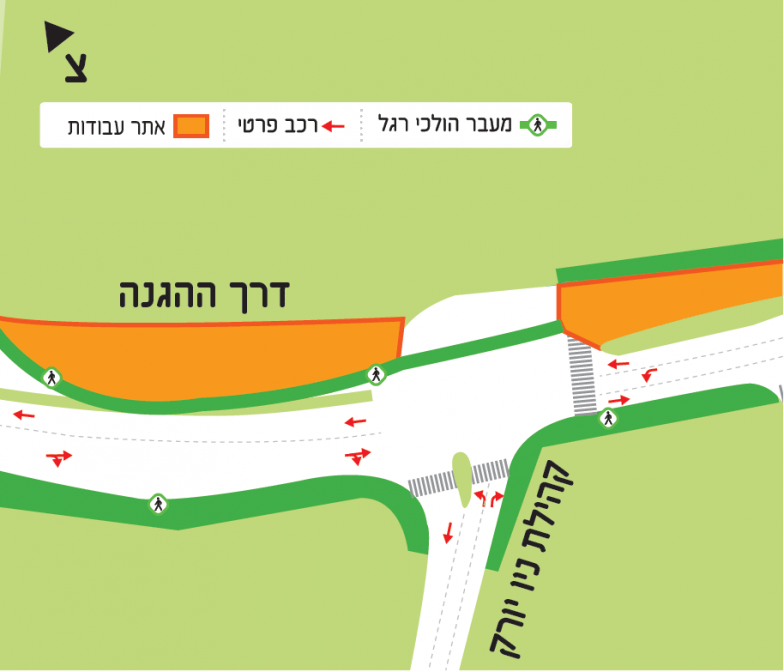

שלב 0 – עבודות מקדימות
צומת דרך ההגנה – קהילת ניו יורק
מועד תחילת עבודות משוער: נובמבר 2021
הסדר תנועה זה צפוי להימשך כחודש
* לוחות הזמנים והסדרי התנועה כפופים לשינויים.
שלב 1 – עבודות תשתית
דרך ההגנה, מקטע קהילת ניו יורק – אצ"ל, צד דרום
מועד תחילת עבודות משוער: ינואר 2022
הסדר תנועה זה צפוי להימשך כ-13 חודשים
* לוחות הזמנים והסדרי התנועה כפופים לשינויים.
שלב 2 – עבודות תשתית
דרך ההגנה, מקטע קהילת ניו יורק – אצ"ל, צד צפון
מועד תחילת עבודות משוער: ינואר 2023
הסדר תנועה זה צפוי להימשך כ-8 חודשים
* לוחות הזמנים והסדרי התנועה כפופים לשינויים.
עם סיום עבודות התשתית של שלב 2, העבודות צפויות להתחיל בחלק המזרחי של דרך ההגנה, בקטע שבין אצ"ל למשה דיין.
שלב 3 – עבודות תשתית
דרך ההגנה, מקטע הרחובות אצ"ל – גבעתי, צד דרומי
מועד תחילת עבודות משוער: מרץ 2022
הסדר תנועה זה צפוי להימשך כ-10 חודשים
* לוחות הזמנים והסדרי התנועה כפופים לשינויים.
דרך ההגנה, מקטע הרחובות גבעתי – משה דיין, צד דרומי
מועד תחילת עבודות משוער: אפריל 2023
הסדר תנועה זה צפוי להימשך כ-8 חודשים
* לוחות הזמנים והסדרי התנועה כפופים לשינויים.
שלב 4 – עבודות תשתית
דרך ההגנה, מקטע הרחובות אצ"ל – גבעתי, צד צפוני
מועד תחילת עבודות משוער: ינואר 2023
הסדר זה צפוי להימשך כ-8 חודשים
* לוחות הזמנים והסדרי התנועה כפופים לשינויים.
דרך ההגנה, מקטע הרחובות גבעתי – משה דיין, צד צפוני
מועד תחילת עבודות משוער: ינואר 2023
הסדר זה צפוי להימשך כ-8 חודשים
* לוחות הזמנים והסדרי התנועה כפופים לשינויים.
שלב ההפעלה
דרך ההגנה, מקטע הרחובות קהילת ניו יורק – אצ"ל
חתך שלב ההפעלה
דרך ההגנה, מקטע הרחובות קהילת ניו יורק – משה דיין
עקרונות העבודה
הולכי רגל – לאורך כל תקופת העבודות, יישמרו מעברי הולכי הרגל וכן הגישה לבתי עסקים ובתי מגורים
פריקה וטעינה – לנוחיות בעלי העסקים, יוסדרו מפרצי פריקה וטעינה ברחובות החוצים לאתרי העבודות. מידע מפורט אודות נקודות הפריקה והטעינה יתואם ויימסר פרטנית לבעלי העסקים
תחבורה ציבורית – התחבורה הציבורית תמשיך כסדרה מלבד מקרים מיוחדים. הודעה על מקרים מיוחדים תצא בנפרד.
שבילי אופניים – בסיום העבודות להקמת הרכבת הקלה, יוסדר שביל אופניים דו-סטרי לאורך דרך ההגנה לרווחת התושבים
הטיפול בעצים – חברת נת"ע ועיריית תל-אביב-יפו מקדישות מאמץ רב לשימור עצים בתוואי הקו הסגול. במסגרת התכנון בוצעו שינויים, כדי לשמור על מספר רב של עצים ככל הניתן
לצפייה בכנס התושבים המקוון שנערך לחצו כאן.
אנחנו כאן לשירותכם
אנחנו כאן, לאורך כל הדרך, זמינים לענות על כל שאלה ולסייע בפתרון כל בעיה. נדאג ליידע אתכם על העבודות הצפויות באמצעות תפוצת דוא"ל, עלונים בתיבות הדואר, SMS ובאתר. אתם מוזמנים גם לעקוב אחרינו בפייסבוק, באינסטגרם, בלינקדאין ובטיקטוק.
נציגת חברת נת"ע זמינה בשטח למתן מענה אישי ופתרון לבעיות בכתובת המייל: yuval@bncr.co.il
והמוקד הטלפוני שלנו 4575* פעיל 24 שעות, 7 ימים בשבוע.
כמה דברים שכדאי לדעת
חניות
במהלך העבודות על צידו הדרומי של הרחוב, תתאפשר החנייה במפרצי החניה בצידו הצפוני של הרחוב. עם התקדמות העבודות לצידו הצפוני של הרחוב, חניות ומפרצי פריקה וטעינה יתאפשרו ברחובות הסמוכים.
לאורך תוואי העבודות קיימות חניות פרטיות. הגישה לחניות פרטיות חוקיות תישמר לאורך כל שלב העבודות.
פיתוח הרחוב
- לרכבת קלה במפלס הרחוב יש יתרונות וחסרונות. נכון שהיא פחות מהירה מרכבת תחתית, אבל היא נגישה ונוחה יותר לכולם. התחנות יהיו במרחק של כ-500 מ' זו מזו. אין צורך לרדת לתחנה תת קרקעית, וגם זה חוסך זמן בחישוב זמן ההגעה מדלת לדלת. יש אוכלוסייה גדולה – של משפחות עם ילדים, קשישים ובעלי מוגבלויות – שהנגישות חשובה להם מהמהירות עם ובלי קשר, גם אנחנו חושבים שרכבת קלה ורכבת תחתית הן שירותים משלימים, ואנחנו מקדמים במקביל תכנון של שלושה קווי מטרו
- הרכבת הקלה היא חשמלית, שקטה וידידותית לסביבה
- תורמת לעליית ערך הנדל"ן
- משנה את איכות האוויר והאווירה בעיר – כפי שקרה בירושלים
שמירה על העצים
- במסגרת תכנית הרק"ל ניתנת תשומת לב רבה לפיתוח הנופי לרבות שימור עצים בעקבות שינוי התכנון לטובת סגירות ההרמטיות ברחוב בן יהודה, יצומצמו כריתות עצים
- עם סיום עבודות הרק"ל יינטעו עצים חדשים כדי לשמר את רצף הצמרות
- במסגרת העבודות יוטמנו כבלי החשמל במדרכות, מה שיאפשר צמיחה יפה ומלאה יותר של העצים
שבילי אופניים
- בסיום העבודות, ייסלל שביל אופניים לאורך המקטע במקומות ייעודיים אפשריים
שאלות ותשובות
מהן שעות העבודה המתכוננות?
שעות העבודות הצפויות בין השעות 07:00-19:00. ככלל, מרבית העבודות יבוצעו בשעות היום, אך ישנן עבודות שלא ניתן לבצע בשעות אלו, כגון עבודות המצריכות חסימות של צמתים ועוד. לפיכך, במהלך ביצוע העבודות יבוצעו גם עבודות לילה נקודתיות- מידע אודות עבודות אלו יימסר בנפרד. שינוי לשיטת עבודה שכוללת חסימות הרמטיות מאפשרת לבצע את מרבית העבודות בשעות היום.
האם דרך ההגנה תישאר נגישה למעבר הולכי רגל לאורך כל תקופת העבודות?
לאורך כל זמן העבודות יישאר מעבר נגיש להולכי רגל, עגלות ולרוכבי אופניים. עם זאת, מלבד עבודות שיבוצעו בשטח נתיבי הנסיעה, יבוצעו עבודות נוספות על גבי המדרכות, אשר יבוצעו לסירוגין.
האם תתאפשר במהלך תקופת העבודות גישה לעסקים לאורך הרחוב?
כחלק מביצוע הפרויקט ישודרג הרחוב ויחודשו התשתיות העירוניות, אשר חלקן נמצאות על גבי המדרכות. לכן, במקרים מסוימים, יבוצעו עבודות על המדרכות בסמוך לעסקים ומבני מגורים, אשר במהלכן יצומצמו מעברי הולכי הרגל. למרות זאת, לאורך כל תקופת העבודות, תתאפשר הגישה לבתי עסקים ברחוב. במקרים נקודתיים בהם יבוצעו עבודות על גבי המדרכות בכניסות לעסקים, יוסדר מעבר חלופי או תבוצע התאמה של ביצוע העבודות בהתאם לשעות העבודה של בעל העסק.
האם תתאפשר המשך עבודה במבנה אשר נמצא בתהליכי שיפוץ?
באם ניתן היתר לביצוע העבודות במבנה והעבודה תואמה מול עיריית ת"א – חברת נת"ע תעשה מאמץ לאפשר התקדמות פרויקט השיפוץ כרגיל.
האם ניתן לבצע חידוש מבנים ושיפוצים במבנים לאורך הרחוב?
ניתן לבצע עבודות מסוג זה בתנאי לקבלת היתרים נדרשים בתיאום מול עיריית ת"א, אשר יש לפנות אליהם ישירות במקרים אלו.
האם כתוצאה מעבודות צפויים מטרדי אבק ורעש?
כחלק מהעבודות לבניית הרק"ל, מבוצעות עבודות תשתית במרחב הציבורי. מדובר בעבודות בעלות אופי זהה לעבודות תשתית עירוניות. חברת נת"ע תעשה את מירב המאמצים למזער את ההשפעות הסביבתיות ע"י פתרונות שונים- יצירת סביבת עבודה נפרדת מהמרחב הציבורי, הרטבות למניעת אבק, קיום עבודות רועשות בשעות מותאמות וכדומה. כמו כן, בכל אתר עבודה ישנם צוותי סביבה שהינם אחראים לפיקוח על הנעשה.
כיצד תתבצע ההפרדה בין אתרי העבודות למרחב הציבורי?
על מנת לשמור על שגרת הרחוב ככל הניתן, תבוצע הפרדה ע"י גדר ייעודית אשר תפריד בין אתרי העבודה לאורך הרחוב לבין העסקים ובתי המגורים במרחב הציבורי. חברת נת"ע מייחסת חשיבות רבה להמשך שגרת החיים של העסקים והתושבים ולנראות הרחוב.
האם תתאפשר הצבת כיסאות ושולחנות על גבי המדרכה ברחוב?
בהתאם לרישיון העסק מול עיריית ת"א ואגף רישוי עסקים, יעודכנו תנאי ההיתר להצבת כיסאות ושולחנות. ככל ותתקרב תקופת הביצוע והצורך בביטול ההיתר, חברת נת"ע, באמצעות נציגי קשרי קהילה, תעדכן את בעלי העסקים כ-30 ימים מבעוד מועד.
