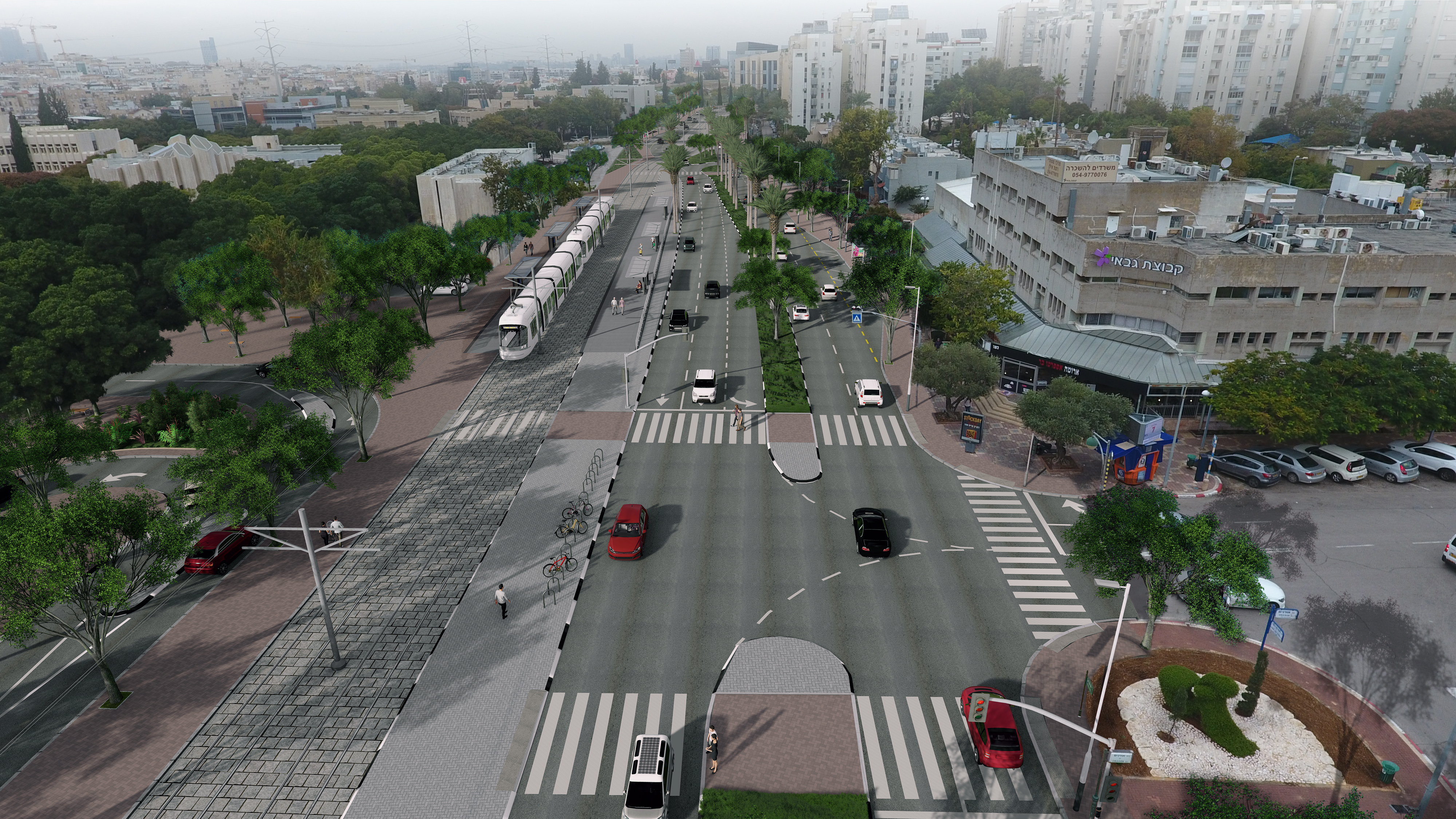

מהרב גורן קרית אונו עד מקס ואנה ווב פינת אלונים
גני אילן, בר אילן מרכז
- רשות מקומית גבעת שמואל
- תוואי עילי
- קו סגול
עקרונות העבודה
- יישמר מעבר בטיחותי להולכי רגל לאורך כל תקופת העבודות
- התחבורה הציבורית תפעל כסדרה למעט שינויים נקודתיים במיקום התחנות – עד למרחק של 30 מטר ממיקומם הנוכח
- הגישה למתחם המסחרי אורנים והעסקים בסביבתו תתאפשר לאורך כל תקופת העבודות
- לאורך כל תקופת העבודות נתיבי הנסיעה יצומצמו לסירוגין ויישמרו פתוחים לשני הכיוונים
- במידת הצורך, יתקיימו עבודות לילה – התראה תימסר בהתאם
שלבי עבודה
שלב עבודה ראשון
ביטול המפרדה והכנתה לקראת הרק"ל והעתקת תאורת הרחוב
מועדי עבודות משוער: אוגוסט 2021- נובמבר 2021
משך ביצוע משוער: כ-4 חודשים
שלב עבודה שני
עבודות במדרכה המערבית- העתקת תשתיות: חשמל, מים, ניקוז, תקשורת, תאורה וביטול חניון כלכלה באוניברסיטת בר אילן
מועדי עבודות משוער: נובמבר 2021- נובמבר 2022
משך ביצוע משוער: כ-12 חודשים
שלב עבודה שלישי
עבודות במדרכה המזרחית- העתקת תשתיות: ניקוז, תקשורת, תאורה ועבודות השלמה של פיתוח נופי, נטיעת עצים ושבילי אופניים
מועדי עבודות משוער: נובמבר 2022- אוגוסט 2023
משך ביצוע משוער: כ-10 חודשים
חתך טיפוסי שדרות אהרון קציר- מצב הפעלה
חתך טיפוסי צומת אורנים- בר אילן מרכז
חומרים לצפייה והורדה
מפגש תושבים- יולי 2020 לצפייה לחצו כאן
לצפייה במצגת שהוצגה במפגש תושבים לחצו כאן
אנחנו כאן לשירותכם
אנחנו כאן, לאורך כל הדרך, זמינים לענות על כל שאלה ולסייע בפתרון כל בעיה. נדאג ליידע אתכם על העבודות הצפויות באמצעות תפוצת דוא"ל, עלונים בתיבות הדואר, SMS ובאתר. אתם מוזמנים גם לעקוב אחרינו בפייסבוק ובאינסטגרם, ולהירשם לקבלת עדכונים.
נציגת חברת נת"ע זמינה בשטח למתן מענה אישי ופתרון לבעיות בכתובת המייל: aline@shiluvimcr.com
והמוקד הטלפוני שלנו 4575* פעיל 24 שעות, 6 ימים בשבוע
