• אודות
    • אודות נת"ע
    • חזון החברה וערכיה
    • דירקטוריון נת"ע
    • הנהלת נת"ע
    • מילון מונחים
    • מהתקשורת
  • הרכבת הקלה
    • הרכבת הקלה
    • הקו האדום
    • הקו הירוק
    • הקו הסגול
  • המטרו
    • המטרו
    • קו M1
    • קו M2
    • קו M3
  • העיר שלי
    • אור יהודה
    • בני ברק
    • בת ים
    • גבעת שמואל
    • גבעתיים
    • הרצליה
    • חולון
    • יהוד מונוסון
    • פתח תקווה
    • קריית אונו
    • ראשון לציון
    • רמת גן
    • תל אביב יפו
  • חדשות
  • עוד
      • יצירת קשר
      • יצירת קשר
      • חוק חופש המידע
      • ביקורת פנימית
      • הארגון
      • הקוד האתי
      • דו"ח קיימות
      • תקנון למניעת הטרדה מינית
      • מדיניות החברה
      • הצהרת נגישות
      • תכנון ובנייה
      • תוכניות קווי הרק"ל והמטרו
      • תיאום תכניות סטטוטוריות והיתרי בניה
      • תיאום הנדסי עם חברת נת"ע
      • תסקירי סביבה
      • תרשימים גנריים לעבודות קצרות מועד
      • מכרזים והתקשרויות
      • מכרזים פומביים
      • התקשרויות בפטור ממכרז
      • כוונה להתקשרות עם ספק יחיד
      • הליכי RFI
      • רשימות ספקים
      • פנייה לועדה למניעת ניגוד עניינים
      • קריירה
      • קריירה
  • עברית
  • English
המקטע הקודם המקטע הבא

מקס ואנה ווב מאלונים עד ז'בוטינסקי

בר אילן מזרח

  • רשות מקומית גבעת שמואל
  • תוואי עילי
  • קו סגול

עקרונות העבודה

  • יישמר מעבר בטיחותי להולכי רגל לאורך כל תקופת העבודות
  • התחבורה הציבורית תפעל כסדרה למעט שינויים נקודתיים במיקום התחנות – עד למרחק של 30 מטר ממיקומם הנוכחי
  • הגישה למתחם המסחרי אורנים והעסקים בסביבתו תתאפשר לאורך כל תקופת העבודות
  • לאורך כל תקופת העבודות נתיבי הנסיעה יצומצמו לסירוגין ויישמרו פתוחים לשני הכיוונים
  • במידת הצורך, יתקיימו עבודות לילה – התראה תימסר בהתאם

שלבי עבודה

שלב עבודה ראשון

ביטול המפרדה והכנתה לקראת הרק"ל, פירוק עמודי תאורה והצבת עמודי תאורה זמניים

מועדי עבודות: יולי 2020- אוקטובר 2020

משך ביצוע עבודות: כ-4 חודשים

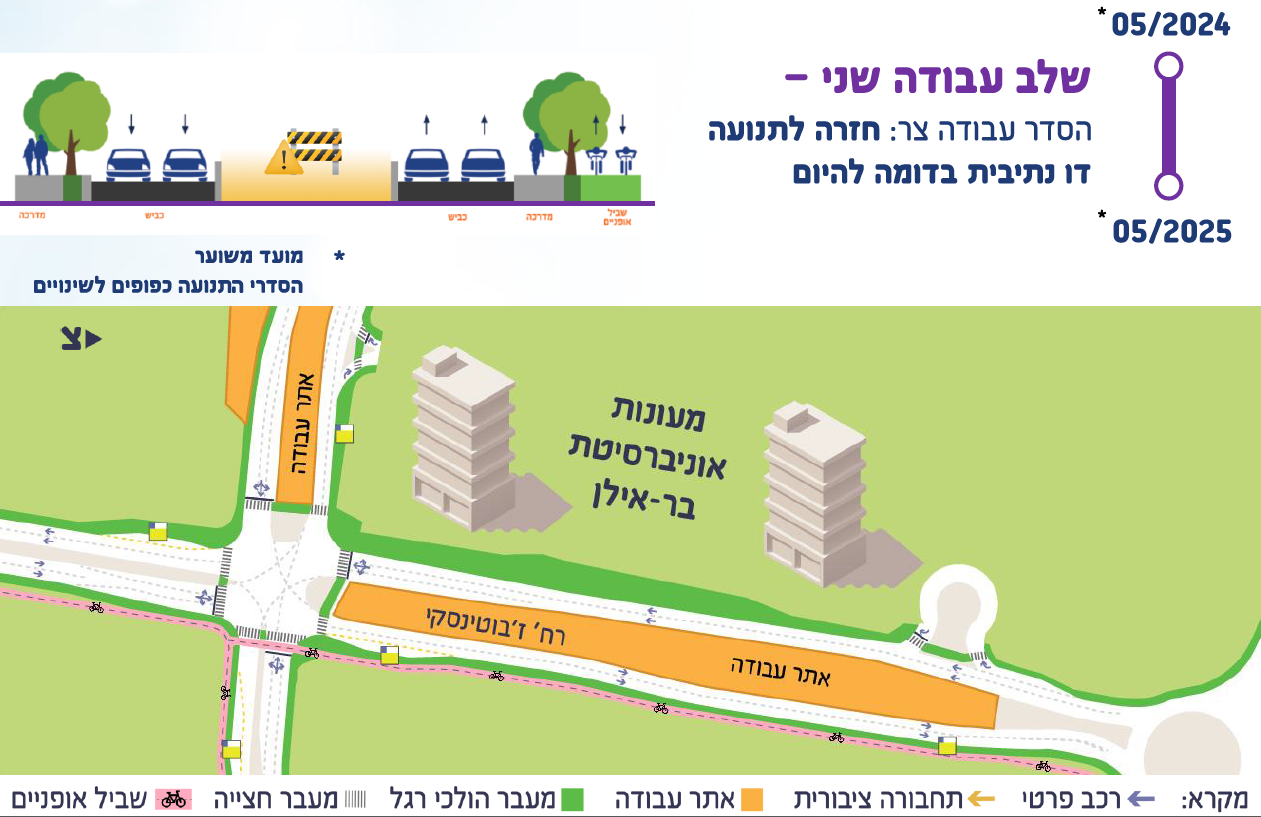

שלב עבודה שני

עבודה במדרכה המערבית ברחובות מקס ואנה ווב וז'בוטינסקי בצמוד לאוניברסיטת בר-אילן, לטובת הסטת קווי תשתית

מועדי עבודות: אוקטובר 2020- יולי 2021

משך ביצוע משוער: כ-8 חודשים

שלב עבודה שלישי

עבודות ברצועה המזרחית ברחוב מקס ואנה ווב לטובת הסטת קווי תשתית.

מועדי עבודות: יולי 2021- יוני 2022

משך ביצוע משוער: כ-11 חודשים

חתך טיפוסי מקס ואנה ווב מרכז וואהל

חתך טיפוסי מקס ז'בוטינסקי גבעת שמואל

חומרים לצפייה והורדה

מפגש תושבים- יולי 2020 לצפייה לחצו כאן

לצפייה במצגת שהוצגה במפגש תושבים לחצו כאן

מצגת שהוצגה בכנס התושבים

אנחנו כאן לשירותכם

אנחנו כאן, לאורך כל הדרך, זמינים לענות על כל שאלה ולסייע בפתרון כל בעיה. נדאג ליידע אתכם על העבודות הצפויות באמצעות תפוצת דוא"ל, עלונים בתיבות הדואר, SMS ובאתר. אתם מוזמנים גם לעקוב אחרינו בפייסבוק ובאינסטגרם, ולהירשם לקבלת עדכונים.

נציגת חברת נת"ע זמינה בשטח למתן מענה אישי ופתרון לבעיות בכתובת המייל: aline@shiluvimcr.com

והמוקד הטלפוני שלנו 4575* פעיל 24 שעות, 6 ימים בשבוע

מקשיבים לכם

פניות הציבור: 4575*

פקס: 03-7243055

הרכבת הקלה והמטרו

הקו האדום
הקו הירוק
הקו הסגול
קו M1
קו M2
קו M3

אודות

אודות נת"ע
חזון החברה וערכיה
דירקטוריון נת"ע
הנהלת נת"ע
מילון מונחים
מהתקשורת

עוד בנת"ע

יצירת קשר
חדשות
מכרזים פומביים
קריירה
חוק חופש המידע
הצהרת נגישות
© 2022 נת"ע - נתיבי תחבורה עירוניים בע"מ
UI/UX by
